Předávací protokol: vzor ke stažení zdarma
Stáhni si vzor předávacího protokolu ve Wordu, Excelu nebo PDF. Použiješ ho při předání díla, zboží i nemovitosti. Obsahuje soupis položek, stavy měřidel, prostor pro vady a výhrady a podpisy obou stran.
Aktualizováno 28. srpna 2026
Rychlá odpověď: předávací protokol je zápis o tom, co se předalo, kdy, kde a v jakém stavu. U díla platí, že podle § 2605 občanského zákoníku ho objednatel přebírá s výhradami, nebo bez nich, a převzetí bez výhrad může znamenat, že se zjevné vady později neuplatní. Zjištěné vady proto vždy zapiš do protokolu ještě před podpisem.
Vzory ke stažení zdarma
Předávací protokol ve Wordu
Word (DOCX) · 37 kB
Univerzální protokol pro dílo, zboží i nemovitost. Obsahuje soupis položek, tabulku měřidel, prostor pro vady a výhrady i volbu převzetí s výhradami nebo bez nich.
Stáhnout zdarmaPředávací protokol v Excelu
Excel (XLSX) · 7 kB
Stejná struktura v tabulce. Praktické u delších soupisů vybavení nebo když protokol vyplňuješ opakovaně pro více jednotek.
Stáhnout zdarmaPředávací protokol v PDF

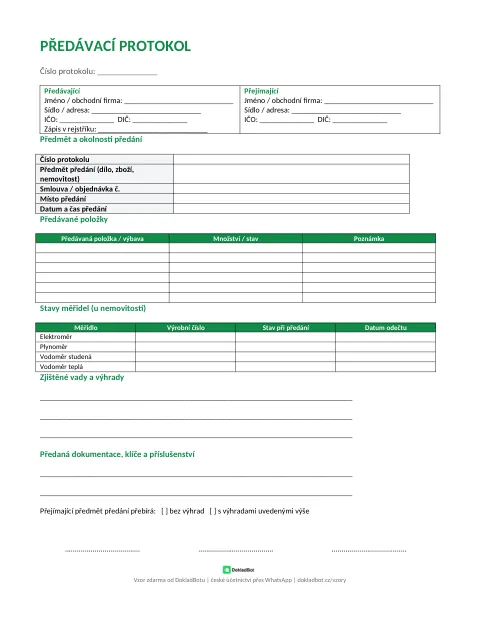

PDF · 46 kB
K vytištění a podpisu na místě. Vytiskni dvakrát, každá strana si odnese jeden podepsaný originál.
Stáhnout zdarmaSoubory jsou zdarma, bez registrace a bez vodoznaku. Word a Excel šablony otevřeš i v LibreOffice, Google Dokumentech a Google Tabulkách.
Co je předávací protokol
Předávací protokol je zápis o předání a převzetí. Fixuje čtyři věci: co se předává, kdy, kde a v jakém stavu. Jeho hodnota je v tom, že po podpisu už žádná strana nemůže tvrdit, že to bylo jinak. Právě proto se sepisuje v okamžiku předání, ne až podle vzpomínek o měsíc později.
Používá se ve třech typických situacích. Při předání dokončeného díla, například stavebních prací, zakázkové výroby nebo softwaru. Při předání nemovitosti, tedy bytu nájemci nebo kupujícímu. A při předání či vrácení věcí, které někdo užíval, od pronajatého vybavení po firemní notebook a telefon.
Zákon podobu protokolu nepředepisuje, ale u díla na jeho obsah navazují konkrétní právní důsledky. Náš vzor je proto univerzální: obsahuje soupis položek, tabulku měřidel pro nemovitosti, samostatnou část na vady a výhrady a výslovnou volbu, zda přejímající přebírá s výhradami, nebo bez nich.
Proč jsou výhrady při převzetí tak důležité
U díla to má přímý právní následek. Podle § 2605 odst. 1 zákona č. 89/2012 Sb., občanského zákoníku, je dílo dokončeno, je-li předvedena jeho způsobilost sloužit svému účelu, a objednatel převezme dokončené dílo s výhradami, nebo bez výhrad. Odstavec 2 pak dodává, že převezme-li objednatel dílo bez výhrad, nepřizná mu soud právo ze zjevné vady díla, namítne-li zhotovitel, že právo nebylo uplatněno včas.
V praxi to znamená jediné: co vidíte při přebírání, zapište. Poškrábaný povrch, chybějící kryt, netěsnící okno. Bez zápisu se z toho stává zjevná vada, kterou jste převzetím bez výhrad akceptovali. Skryté vady, které při předání vidět nejsou, tím dotčeny nejsou, ale hranice mezi zjevnou a skrytou vadou bývá předmětem sporu, a zapsaná výhrada je jediný způsob, jak si ji nemuset vysvětlovat u soudu.
Navazuje na to § 2608. Podle odstavce 1 se předání věci, je-li předmětem díla věc, řídí obdobně ustanoveními o kupní smlouvě. Podle odstavce 2 nabývá objednatel převzetím vlastnické právo k věci a přechází na něj nebezpečí škody, nestalo-li se tak již dříve. Datum a čas v protokolu tak nejsou formalita, ale okamžik, od kterého za věc odpovídá někdo jiný.
Co má předávací protokol obsahovat
Předepsaný formulář neexistuje, jde tedy o soupis toho, co musí protokol obsahovat, aby obstál jako důkaz.
| Údaj | Proč tam patří | Uvádět |
|---|---|---|
| Označení dokladu a jeho číslo | Dohledatelnost | Ano |
| Předávající a přejímající: název, adresa, IČO | Identifikace stran | Ano |
| Přesné vymezení předmětu předání | Bez toho protokol nic nedokazuje | Ano |
| Odkaz na smlouvu nebo objednávku | Vazba na závazek | Ano |
| Místo předání | Prokázání splnění | Ano |
| Datum, u nemovitostí i čas předání | Přechod nebezpečí škody, odečty energií | Ano |
| Soupis předávaných položek a jejich stav | Rozsah plnění | Ano |
| Stavy měřidel u nemovitostí | Vyúčtování energií | U nemovitostí |
| Zjištěné vady a výhrady | § 2605 občanského zákoníku | Ano |
| Předaná dokumentace, klíče, příslušenství | Úplnost plnění | Doporučené |
| Výslovné prohlášení o převzetí s výhradami nebo bez | § 2605 občanského zákoníku | Ano |
| Podpisy obou stran | Důkazní hodnota | Ano |
Jak vzor vyplnit krok za krokem
- Vyplň strany a číslo protokolu. Kdo předává a kdo přebírá, včetně IČO nebo data narození u fyzických osob, a kontakty.
- Vymez předmět předání přesně. U díla popis a rozsah prací, u nemovitosti adresu, číslo jednotky a podlaží, u věci typ a výrobní číslo. Obecné vymezení protokol prakticky znehodnotí.
- Odkaž na smlouvu nebo objednávku. Číslo a datum. Tím je jasné, k jakému závazku se předání vztahuje.
- Doplň místo, datum a čas. U nemovitostí uveď i hodinu, kvůli odečtům a přechodu odpovědnosti.
- Vypiš předávané položky. Vybavení, klíče, dokumentaci, přístupy. U každé položky množství a stav.
- Zapiš stavy měřidel. Elektroměr, plynoměr, vodoměry na studenou i teplou vodu. K tomu výrobní čísla a datum odečtu. Fotografie displejů si ulož jako přílohu.
- Vypiš vady a výhrady. Všechno, co je vidět. Buď konkrétní: „prasklá dlaždice v koupelně u vany“, ne „drobné vady“.
- Zaškrtni způsob převzetí. Bez výhrad, nebo s výhradami uvedenými výše. Tahle jediná kolonka rozhoduje o tom, co půjde uplatnit později.
- Podepiš ve dvou vyhotoveních. Každá strana si odnese originál. Protokol s odlišným obsahem u obou stran nemá žádnou váhu.
Časté chyby v předávacích protokolech
- Podpis bez zapsaných vad. Nejdražší chyba celého dokumentu. Zjevné vady, které nejsou v protokolu, se později uplatňují jen velmi obtížně.
- Chybějící stavy měřidel. U bytů to pravidelně končí sporem o vyúčtování, ve kterém nemá pravdu nikdo, protože ji nikdo nedokáže.
- Obecný popis stavu. „Vše v pořádku“ nebo „bez závad“ nemá žádnou vypovídací hodnotu, když se za měsíc objeví problém.
- Protokol sepsaný až později. Zpětně vyplněný protokol popisuje stav, který už nikdo neviděl. Vyplňujte ho na místě.
- Jen jedno vyhotovení. Bez podepsaného originálu v ruce máte jen slovo proti slovu.
- Chybějící soupis klíčů a přístupů. Když není napsáno, kolik klíčů bylo předáno, nedá se doložit, že se všechny vrátily.
Předávací protokol a navazující doklady
Podepsaný protokol je zpravidla podklad pro fakturaci. U díla se právě jím dokládá, že plnění bylo dokončeno a převzato, což je i podklad pro určení dne uskutečnění plnění pro účely DPH. Fakturu na dokončené dílo vystavíte podle vzoru faktury, u dodávek zboží se místo protokolu obvykle používá dodací list.
Protokol si uschovejte společně s fakturou a smlouvou. Pokud slouží jako příloha účetního dokladu, řídí se stejnou lhůtou uschování, tedy 5 let podle § 31 zákona o účetnictví, případně 10 let, pokud navazuje na daňový doklad podle § 35 zákona o DPH.
Často kladené otázky
K čemu předávací protokol slouží?
Zaznamenává, co, kdy, kde a v jakém stavu jedna strana předala a druhá převzala. Používá se u dokončeného díla, u dodávky na zakázku, při předání bytu nájemci nebo kupujícímu a při vracení pronajatých věcí. Bez protokolu se stav v okamžiku předání dokazuje jen velmi obtížně.
Je předávací protokol povinný?
Zákon konkrétní formulář nepředepisuje a povinnost sepsat protokol z obecné úpravy neplyne. Často ho ale vyžaduje smlouva, a hlavně je to jediný praktický důkaz o stavu věci při předání. U díla navíc na převzetí navazují důležité právní následky, takže záznam o něm má velkou cenu.
Co znamená převzít dílo s výhradami?
Podle § 2605 zákona č. 89/2012 Sb., občanského zákoníku, je dílo dokončeno, je-li předvedena jeho způsobilost sloužit svému účelu, a objednatel převezme dokončené dílo s výhradami, nebo bez výhrad. Převezme-li je bez výhrad, nepřizná mu soud právo ze zjevné vady díla, namítne-li zhotovitel, že právo nebylo uplatněno včas. Zjevné vady je proto nutné zapsat do protokolu ještě před podpisem.
Kdy přechází vlastnictví a odpovědnost za škodu?
Je-li předmětem díla věc, řídí se její předání podle § 2608 odst. 1 občanského zákoníku obdobně ustanoveními o kupní smlouvě a podle odstavce 2 nabývá objednatel převzetím vlastnické právo a přechází na něj nebezpečí škody na věci, nestalo-li se tak již dříve. Datum a čas v protokolu tak určují, od kdy za věc odpovídá nový držitel.
Proč se do protokolu píší stavy měřidel?
U bytů a nebytových prostor je to podklad pro vyúčtování energií. Bez zapsaného stavu elektroměru, plynoměru a vodoměrů se spotřeba před předáním a po něm nedá rozdělit a nový uživatel může skončit s doplatkem za někoho jiného. Kromě stavu zapište i výrobní čísla měřidel a datum odečtu.
Kolik vyhotovení protokolu se dělá?
Minimálně dvě, po jednom pro každou stranu. U nemovitostí se někdy dělá třetí pro správce nebo společenství vlastníků. Vždy je nutné, aby obě strany měly podepsaný originál se stejným obsahem, včetně zapsaných výhrad.
Jaký je rozdíl mezi předávacím protokolem a dodacím listem?
Dodací list řeší dodávku zboží ze skladu a soustředí se na množství položek. Předávací protokol se používá tam, kde se přebírá výsledek práce nebo konkrétní věc, a klíčový je stav a případné vady. U větších zakázek se používají oba doklady, každý pro svou část.
Můžu do protokolu přiložit fotografie?
Ano a vřele to doporučujeme, hlavně u nemovitostí. Fotografie datované ke dni předání jsou nejlepší doplněk k textovému popisu stavu. V protokolu na ně odkažte v části o předané dokumentaci, aby bylo zřejmé, že jsou jeho součástí.
